关于云南省城镇“两污”治理设施专项督察反馈问题整改工作自检自查情况报告 为加快对云南省城镇“两污”治理设施专项督察反馈问题的整改,通海县委、县政府高度重视,安排相关职能部门形成联动机制、全力推进反馈问题整改。云南省城镇“两污”治理设施专项督察反馈问题:正在运行9座填埋场不同程度存在由于库容告急、运营管理及环保设施措施不当、不到位导致排放超标等问题停运停用的情况,通过外运转移处理,增加了处理成本。如不及时规划建设生活垃圾续接处理设施,将造成垃圾围城风险隐患。 通海县已通过自查自验,按照整改目标要求,现将相关整改情况自检自查报告如下: 一、问题描述 正在运行9座填埋场不同程度存在由于库容告急、运营管理及环保设施措施不当、不到位导致排放超标等问题停运停用的情况,通过外运转移处理,增加了处理成本。如不及时规划建设生活垃圾续接处理设施,将造成垃圾围城风险隐患。 整改措施1:加强生活垃圾填埋场开展规范化填埋整治工作,制定“一场一策”,强化运营管理。 整改措施2:抓紧推进生活垃圾焚烧项目策划和实施。 二、整改落实情况 制定通海县垃圾处理场“一场一策”,聘请专业机构编制完成《通海县生活垃圾处理场垃圾填埋处置方案》。要求承包运营方按方案规范作业,并对垃圾场区域内环境卫生、部分杂草进行清理,及时巡查保证坝体和设施安全。同时,加快江川-通海-华宁生活垃圾焚烧发电项目建设,实现“三湖”地区的生活垃圾无害化、减量化、资源化处理目标。该项目选址在通海县杨广镇漂草凹,投资3.9949亿元,建设规模为日处理进场垃圾700吨,特许经营年限30年,服务范围覆盖三县区城区及周边乡镇。项目于2021年8月23日完成招标,于2021年11月26日完成《特许经营协议》的签字盖章。 经过省、市、县各级部门26家单位共计30余份审批文件,完成了项目前期工作。按照基本建设程序,于2023年11月开工建设,2024年10月项目主体工程封顶,2025年3月16日点火烘炉,3月31日首车垃圾进场并开始进行综合调试。自2025年4月22日起生活垃圾填埋场不在接纳生活垃圾。焚烧发电厂于5月17日发电并网成功,截至目前运行正常。 三、问题整改图片资料

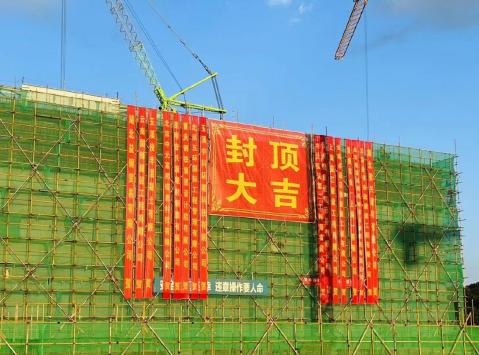

2024年10月30日项目主体工程封顶
2025年3月31日首车垃圾进场

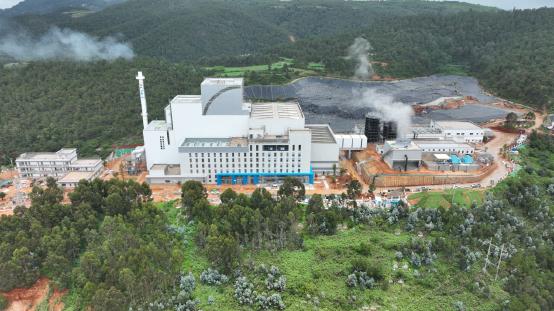

2025年5月17日并网发电
四、问题整改成效 通海县已按整改要求规范完成反馈问题整改工作,并对问题整改落实情况进行自检自查。
|
