关于第二轮省生态环保督察反馈意见问题整改工作自检自查情况报告 按照《中共玉溪市委 玉溪市人民政府关于印发〈玉溪市贯彻落实第二轮省生态环境保护督察报告整改方案〉的通知》要求,通海县委、县政府高度重视,安排相关职能部门形成联动机制、全力推进反馈问题整改。第二轮中省生态环保督察报告指出:二十四、生活垃圾处置设施建设推进不力。 通海县已通过自查自验,按照玉溪市贯彻落实第二轮省生态环境保护督察报告整改方案要求,现将相关整改情况自检自查报告如下: 一、问题描述 生活垃圾处置设施建设推进不力。玉溪市“十四五”长江经济带城镇污水垃圾处理专项行动实施方案明确应于2022年年底前开工建设江川-通海-华宁垃圾焚烧发电项目,截至目前,均未启动建设。 整改措施:加快江川-通海-华宁生活垃圾焚烧发电项目,确保克期投入运营。 二、整改落实情况 为保护玉溪市“三湖”周边生态环境,实现“三湖”地区的生活垃圾无害化、减量化、资源化处理目标,市发改委商市住建局共同提出规划建设江川-通海-华宁生活垃圾焚烧发电项目。项目选址在通海县杨广镇漂草凹,投资3.9949亿元,建设规模为日处理进场垃圾700吨,特许经营年限30年,服务范围覆盖三县区城区及周边乡镇。该项目于2021年8月23日完成招标,中标单位为北京中科润宇环保科技股份有限公司。江川、通海、华宁三县区于2021年11月26日完成《特许经营协议》的签字盖章。随后成立项目公司:玉溪中科环境有限公司。 项目推动过程中出现省、市规划不一致,规模调整、重新选址论证、水资源论证、环评审批权限下放等问题,经过省、市、县各级部门26家单位共计30余份审批文件,完成项目规划、环评、林地审批、水土保持等前期办理工作。 该项目按照基本建设程序,于2023年11月开工建设,2024年10月项目主体工程封顶,2025年3月16日点火烘炉,3月31日首车垃圾进场并开始进行综合调试。5月12日晚正式点火焚烧垃圾,同时进行设备机组调试,5月17日发电并网成功,运行正常。截至10月份完成固定资产投资33539万元。通海县共建有垃圾压缩中转站11座(其中建城区2座),转运规模达361吨每天,制定有《垃圾中转站工作制度》和《垃圾中转站安全制度》,实现乡镇9座垃圾中转站设施全覆盖,乡镇生活区垃圾处理设施覆盖率达到100%。 三、问题整改图片资料

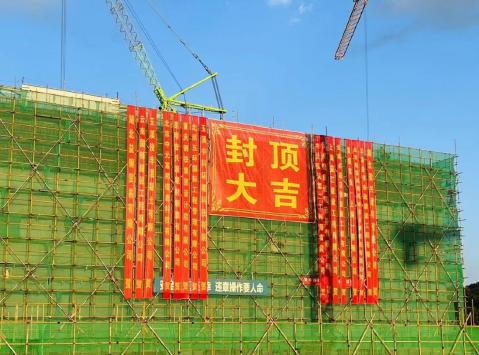

2025年10月30日项目主体工程封顶
2025年3月31日首车垃圾进场

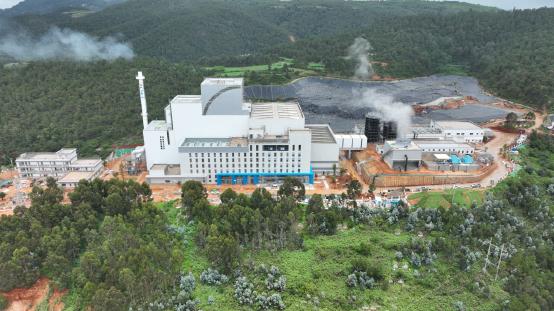

2025年5月17日并网发电 四、问题整改成效 通海县已按整改要求规范完成反馈意见问题整改工作,并对问题整改落实情况进行自检自查。
|
